Page 21 - 100
P. 21

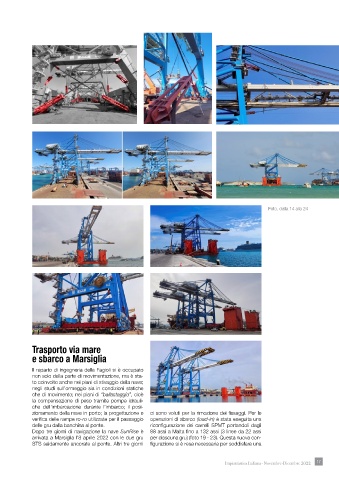

Foto, dalla 14 alla 24




























            Trasporto via mare
            e sbarco a Marsiglia

            Il reparto di ingegneria della Fagioli si è occupato
            non solo della parte di movimentazione, ma è sta-
            to coinvolto anche nei piani di stivaggio della nave;
            negli studi sull’ormeggio sia in condizioni statiche
            che di movimento; nei piani di “ballastaggio”, cioè
            la compensazione di peso tramite pompe idrauli-
            che dell’imbarcazione durante l’imbarco; il posi-
            zionamento della nave in porto; la progettazione e   ci sono voluti per la rimozione dei fissaggi. Per le
            verifica delle rampe ro-ro utilizzate per il passaggio   operazioni di sbarco (load-in) è stata eseguita una
            delle gru dalla banchina al ponte.        riconfigurazione dei carrelli SPMT portandoli dagli
            Dopo tre giorni di navigazione la nave SunRise è   88 assi a Malta fino a 132 assi (3 linee da 22 assi
            arrivata a Marsiglia l’8 aprile 2022 con le due gru   per ciascuna gru) (foto 19 - 23). Questa nuova con-
            STS saldamente ancorate al ponte. Altri tre giorni   figurazione si è resa necessaria per soddisfare una



                                                                                Impiantistica Italiana - Novembre-Dicembre 2022  17
